Ép cọc vuông 350x350 tại Quận 10 cần bắt đầu từ khảo sát địa chất và thiết kế móng, thay vì chọn kích thước cọc theo cảm tính. Nếu khảo sát xác nhận có đất yếu, phương án phải kiểm soát đồng thời sức chịu tải, độ lún, khả năng thi công và ảnh hưởng đến công trình xung quanh.
Không thể kết luận toàn bộ Quận 10 có cùng nền đất yếu. Mỗi vị trí cần dữ liệu khảo sát riêng, đặc biệt khi nhà xưởng có máy móc, hàng hóa tập trung hoặc yêu cầu hạn chế lún lệch.
“Quận 10” trong bài được dùng theo tên địa bàn quen thuộc trước sắp xếp hành chính. Khu vực này hiện có các phường Diên Hồng, Vườn Lài và Hòa Hưng theo phương án sắp xếp năm 2025. Hồ sơ công trình cần ghi đúng địa chỉ hành chính hiện hành tại vị trí thực tế.
Cọc vuông 350x350 là cọc có tiết diện danh nghĩa hình vuông, mỗi cạnh 350 mm. Với cọc bê tông cốt thép đúc sẵn, khả năng làm việc còn phụ thuộc vật liệu, cấu tạo thép, chiều dài, mối nối và điều kiện đất nền.
Hai cọc cùng kích thước chưa chắc có cùng sức chịu tải. Nhà thầu phải cung cấp cọc đúng bản vẽ và yêu cầu chất lượng của công trình, không thay thế bằng cấu hình thông dụng tại xưởng khi chưa được chấp thuận.
Cọc 350x350 chỉ nên lựa chọn khi tính toán chứng minh đáp ứng yêu cầu chịu lực, biến dạng và thi công. Nếu không đáp ứng, đơn vị thiết kế cần xem xét tiết diện hoặc giải pháp móng khác.

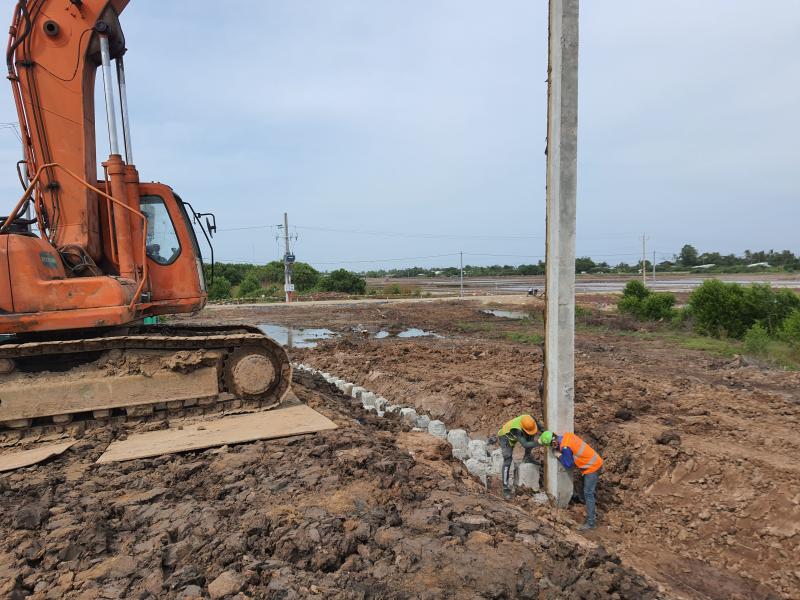

Cọc bê tông vuông 350x350 và chi tiết bản mã đầu cọc
Móng cọc đỡ cột không tự bảo đảm toàn bộ nền sàn nhà xưởng hết lún. Nếu sàn đặt trực tiếp trên đất, nền bên dưới vẫn có thể lún dù hệ móng cột làm việc đạt yêu cầu.
Thiết kế cần phân biệt tải truyền xuống cột, tải hàng hóa và xe nâng trên sàn, tải tập trung từ chân kệ cùng tải của thiết bị. Với máy gây rung hoặc yêu cầu độ chính xác cao, móng máy cần được xem xét riêng và phối hợp với kết cấu xung quanh.
Chủ đầu tư nên cung cấp sơ đồ bố trí máy, khu vực chất hàng và nhu cầu mở rộng. Thiếu những dữ liệu này có thể dẫn đến phương án móng phù hợp với khung nhà nhưng chưa đáp ứng vận hành.
Khảo sát địa chất phải cung cấp đủ thông tin về phân lớp đất, điều kiện nước dưới đất và các chỉ tiêu phục vụ thiết kế. Số lượng, vị trí và chiều sâu khảo sát cần phù hợp quy mô công trình, do đơn vị chuyên môn xác định.
Không lấy chiều dài cọc nhà bên cạnh làm chiều dài thiết kế. Cũng không mặc định cứ có đất yếu là phải ép đến một độ sâu cố định.
Khi đất xung quanh lún xuống tương đối so với cọc, có thể phát sinh ma sát âm, tạo thêm lực kéo xuống thân cọc. Đây là vấn đề cần đánh giá khi có điều kiện hình thành, chẳng hạn đất yếu tiếp tục cố kết sau san lấp. Không được mặc định hiện tượng này xảy ra tại mọi công trình.
Để trao đổi nhu cầu khảo sát với ANACONS, khách hàng nên gửi vị trí công trình, quy mô xưởng, công năng, bản vẽ và hồ sơ địa chất nếu có.
Khảo sát tiếp cận cần làm rõ chiều rộng đường, khả năng quay xe, khoảng không phía trên, vị trí tập kết cọc và điều kiện đưa thiết bị vào. Đoạn cọc dài hoặc máy có kích thước lớn có thể không phù hợp với tuyến vận chuyển thực tế.
Trên nền yếu, nền đặt máy và khu vực xếp đối trọng cần được kiểm tra ổn định. Không đặt thiết bị nặng lên lớp san lấp chưa được đánh giá hoặc gần mép hố đào thiếu biện pháp bảo đảm.
Cần ghi nhận hiện trạng nhà liền kề, đường ống và móng cũ. Với công trình cải tạo, phải khảo sát thêm không gian thao tác, kết cấu đang sử dụng và ảnh hưởng của việc phá dỡ.

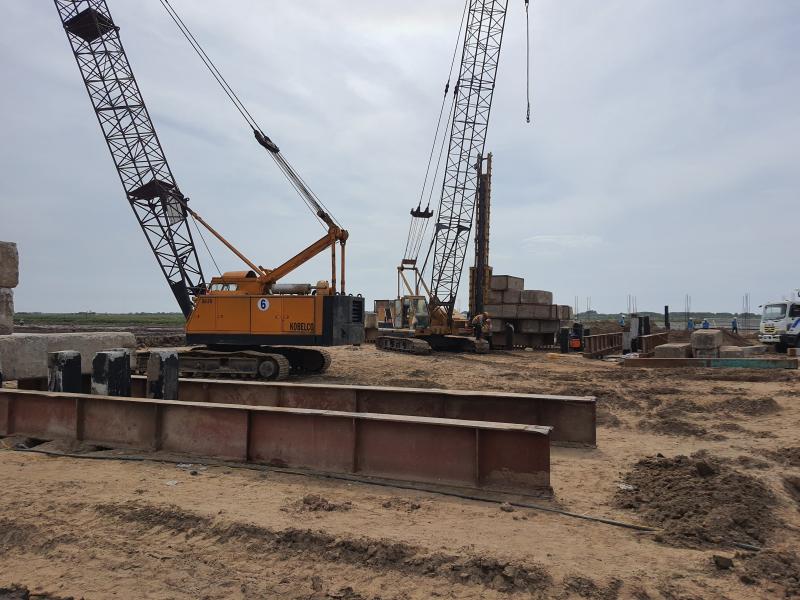

Kiểm tra đường tiếp cận và không gian bố trí thiết bị ép cọc
Cọc nhập công trường cần được đối chiếu về kích thước, chiều dài, ký hiệu, độ thẳng, tình trạng nứt vỡ và hồ sơ chất lượng. Căn cứ xác nhận cường độ bê tông phải phù hợp yêu cầu sử dụng; không chỉ dựa vào ngày đúc.
Việc nâng hạ, kê xếp và vận chuyển phải đúng hướng dẫn kỹ thuật để hạn chế hư hỏng trước khi ép.
Mối nối cần thực hiện theo thiết kế. Nếu dùng liên kết hàn, phải kiểm soát bản mã, độ tiếp xúc, sự đồng trục và chất lượng đường hàn. Không tiếp tục ép khi mối nối chưa được kiểm tra theo quy trình.
Máy ép phải phù hợp lực ép yêu cầu, tiết diện cọc và điều kiện mặt bằng. Hệ phản lực, đối trọng hoặc neo cần được thiết kế, kiểm tra trong biện pháp thi công.
Áp suất đồng hồ thủy lực phải được quy đổi thành lực ép theo hệ kích và hồ sơ kiểm tra phù hợp. Công suất danh nghĩa của máy không phải lực ép bắt buộc cho mọi cọc.
Không mặc định ép tải, ép neo hoặc robot đều sử dụng được trong mọi mặt bằng. Việc lựa chọn phụ thuộc khả năng đáp ứng thiết kế, điều kiện tiếp cận và ổn định khi vận hành.

Máy ép cọc cùng hệ phản lực và đồng hồ áp suất thủy lực
Ép tĩnh hạn chế tác động va đập so với đóng cọc, nhưng quá trình đưa cọc vào đất vẫn có thể gây dịch chuyển đất. Vì vậy, không nên cam kết “không ảnh hưởng nhà bên cạnh” khi chưa đánh giá hiện trạng.
Biện pháp cần xác định trình tự ép, nội dung quan trắc và điều kiện dừng để kiểm tra. Đặc biệt phải chú ý dấu hiệu trồi cọc đã ép, nền phồng, tường nứt hoặc công trình lân cận chuyển vị.
Trình tự ép và các biện pháp hỗ trợ phải được lựa chọn cho từng công trình. Không tự khoan dẫn hoặc thay đổi phương pháp vì có thể ảnh hưởng điều kiện làm việc của cọc.
Trước thi công cần thống nhất bản vẽ, mốc định vị, biện pháp, kế hoạch kiểm tra và trách nhiệm xử lý sai khác. Nền làm việc, đường di chuyển máy và khu vực nâng hạ phải được chuẩn bị phù hợp.
Nếu hồ sơ yêu cầu ép thử, cọc thử hoặc thí nghiệm trước khi thi công đại trà, cần thực hiện và đánh giá đúng trình tự. Kết quả phải được người có thẩm quyền xem xét trước khi điều chỉnh thông số hoặc triển khai bước tiếp theo.
Đoạn cọc đầu tiên cần được kiểm tra tim, độ thẳng đứng và sự đồng trục với bộ phận ép. Trong thi công phải theo dõi chiều sâu, lực ép, các đoạn nối và hiện tượng phát sinh.
Tiêu chí dừng ép phải theo thiết kế và chỉ dẫn kỹ thuật được chấp thuận. Đạt một giá trị lực lớn, hết chiều dài cọc đã đặt mua hoặc đến độ sâu dự kiến đều chưa đủ để kết luận cọc đạt.
Khi gặp lực tăng đột ngột, cọc xuống bất thường, nghiêng hoặc hư hỏng, phải dừng kiểm tra. Nhà thầu không tự tăng lực vượt giới hạn, đổi vị trí hay bổ sung cọc khi chưa có phương án được chấp thuận.
Nghiệm thu cần đối chiếu hiện trường với hồ sơ vật liệu, nhật ký, chiều dài, vị trí, cao độ và chất lượng mối nối. Sai khác phải được tổng hợp cùng phương án xử lý đã chấp thuận.
Các thí nghiệm sức chịu tải hoặc kiểm tra chất lượng phải thực hiện theo yêu cầu dự án. Nhật ký lực ép phục vụ kiểm soát thi công, không tự thay thế mọi phép thử đánh giá sức chịu tải.
Chủ đầu tư nên nhận bảng tổng hợp từng cọc gắn với bản vẽ hoàn công. Đây là căn cứ nghiệm thu khối lượng, bàn giao thi công đài và truy xuất khi cần kiểm tra.
Chi phí ép cọc vuông 350x350 phụ thuộc cấu tạo cọc, khối lượng, chiều dài thực tế, thiết bị và điều kiện tiếp cận. Với đất yếu, còn cần làm rõ chi phí chuẩn bị nền đặt máy, quan trắc và thí nghiệm theo hồ sơ.
Báo giá nên tách tiền cọc, vận chuyển, huy động máy, công ép, nối cọc, ép âm và cắt đầu cọc. Các công việc khảo sát, thí nghiệm, xử lý nền sàn hoặc móng máy cần xác định rõ có thuộc phạm vi hợp đồng hay không.
Chưa có đơn giá được xác nhận cho công trình cụ thể nên bài không đưa bảng giá. Khi so sánh, cần đối chiếu cùng cấu tạo cọc, khối lượng, thuế, cách đo thanh toán và nguyên tắc tính phát sinh.
Để nhận tư vấn báo giá từ ANACONS, hãy cung cấp vị trí, diện tích xưởng, công năng, thông tin máy móc, hồ sơ thiết kế/địa chất và ảnh đường vào. Nếu chưa có thiết kế, cần làm rõ bước khảo sát và lập phương án trước khi chốt thi công.
Đơn vị phù hợp cần chứng minh khả năng đáp ứng bằng thiết bị, người phụ trách kỹ thuật, biện pháp và hồ sơ kiểm soát chất lượng. Thông tin kinh nghiệm chỉ nên dùng để đánh giá khi có tài liệu đối chiếu.
Hợp đồng phải làm rõ trách nhiệm thiết kế, thi công, giám sát, nghiệm thu và xử lý ảnh hưởng công trình lân cận. Tiến độ, bảo hành và phạm vi công việc cần được thỏa thuận cụ thể.
Một báo giá rõ giả thiết và điều kiện áp dụng giúp chủ đầu tư kiểm soát chi phí tốt hơn lời hứa trọn gói thiếu mô tả khối lượng.
Không. Đây là một phương án cần được tính toán, so sánh. Loại cọc và giải pháp móng phải đáp ứng địa chất, tải trọng, độ lún và điều kiện thi công.
D400 là đường kính danh nghĩa 400 mm, không xác định đầy đủ cấu tạo, cấp tải hoặc sức chịu tải. “Ly tâm” mô tả phương pháp sản xuất; “dự ứng lực” mô tả đặc điểm kết cấu; ép là phương pháp hạ cọc.
Cọc D400 có thể được xem xét cho nhà dân hoặc nhà xưởng khi thiết kế chứng minh phù hợp. Không thay hai loại cọc chỉ dựa vào kích thước hay số tầng.
Có thể cần. Nếu sàn đặt trên đất yếu, phải đánh giá lún và tải sử dụng riêng. Giải pháp cho móng cột không tự giải quyết mọi vấn đề của nền sàn.
